玉頭 & 左目「 舊宅裝修記 」( 工程篇 )哈嘍,我是玉頭~上周發了一支關于我們家裝修的VLOG還沒看過的小伙伴可以先看視頻對我家大致有一個了解~
觀看平臺↓「 微博/微信公眾號/B站 」@玉頭的造物集
看到視頻下面的留言里,大家提出了很多問題,我覺得視頻還是傳達的信息太有限,所以索性總結一篇圖文,更詳細的聊一聊裝修硬裝工程階段涉及到的問題。除了之前提到過的工期和預算,同時也把每個工序中我們積累的一些經驗和細節一并說一說~
PART 1 - 預 算我的預算思路是這樣的:
1、總預算很重要,比如你的總預算是20萬,那20萬這個大數字盡量不破。2、裝飾公司選擇哪種包工形式?我家是選擇的半包,那其中的水電、土建以及水泥、砂石料、膩子、墻漆等等這些基礎材料的花費都是半包中包含的。你只需要看半包之后你還剩下多少錢,從這些剩下的錢里計劃著花。3、再好好住上搜預算表,了解除了半包外,還有哪些花費,大大小小的項目都填寫在表格里。4、在網上多看一看幾乎所有將要涉及到的花費,同時去建材市場也逛一逛。有的時候實體店并不一定比網上貴,都是要來來回回多逛幾遍,心里會(huì )慢慢有數。5、總預算表里幾乎覆蓋所有硬裝和軟裝,所以大到地磚、地板、燈具、電器,小到五金、工具、配件、裝飾品什么的也都要包含在預算表里,說不能超就盡量不要超。6、大部分人的裝修預算幾乎都是不夠花的,除非預算充足到可以不考慮取舍。我是在取舍之間把那些與健康有關的都作為不能節省的錢,比如:家居、木地板、窗簾等等這些最有可能釋放甲醛的,而瓷磚、裝飾物品等等這些就作為可以壓縮預算的部分。7、總之做預算的時候多看看別人的表格(尤其是城市消費水平趨近的),多跑一跑建材市場,看著看著就開竅了~
8、簽包工合同的時候與裝修隊明確總合同額實際發生的增項比例,一般控制在5%左右的增項范圍就差不多了。否則很有可能在最后結賬的時候,增項算到你頭大。
- 我家的預算表 -
總預算:約40萬元(目前還有很多未付尾款項未記錄)
設計、工程半包:約 13萬元主材:約 12萬元水電氣暖設備:約 4萬元廚衛電器:約 3萬元櫥柜、家具:約 6萬元裝飾、其他:約 2萬元PART 2 -工 期
裝修施工流程都差不多,基本上你找到的施工隊伍都會(huì )按照這個常規流程來做,但也有幾點需要注意:
1、與裝修隊簽合同的時候,一定要明確總工期的天數,天數是否包含節假日,以及和物業溝通好每天的工作時間段,這些都要提前與裝修隊明確,否則后期裝修隊可能以各種理由告知你工期順延。
2、明確總天數之后,需要讓裝修隊出一個施工周期計劃表,一是可以約定裝修隊每個工序的開工和竣工日期,二是可以讓你知道中間哪些時間段你要配合好采購主材,盡量避免讓裝修隊等你的情況發生。
3、一般裝修工期是60天,并且中間很多工序都是沒辦法節省時間的,比如地面找平必須等完全干透后才能繼續后面的施工(墻面找平也是如此);貼瓷磚、木工這些技術活也不能特別趕,畢竟慢工出細活,能節省的時間其實主要就是看每個工序的銜接是否緊密。
4、自己每天巡查,做好記錄,發現問題及時解決,往往溝通細節和返工也是會(huì )影響工期的。
PART 3 - 工 序
一、拆砸
拆砸花費:¥ 8500元
1、往往舊房重新裝修都會(huì )涉及到結構的重新規劃設計,但在設計之前,首先要和設計師一起去房子現場勘查一遍,對照圖紙明確哪些墻能動哪些不能動,承重墻是一定不能動的。然后第二步就可以進行全屋結構重新規劃設計了,設計完成后需要再次來到現場,進行拆砸交底以及報價,需要注意的是拆砸其實不便宜,很多地方可能不需要拆整面就盡量保留,避免拆完后原位置重建造成浪費預算的情況發生。
2、需要拆砸的位置就一定要拆徹底:
① 舊吊頂需要拆干凈,否則影響后期做新吊頂和燈槽
② 舊墻面需要鏟掉膩子拆至找平層
③ 舊地面尤其需要注意,往往很難拆平,但也要盡量避免太多坑坑洼洼,因為后期做地暖后需要回填,如果是鋪木地板,回填后還要再進行地面找平,這些工序做完后整體地面會(huì )升高8-10cm左右,如果前期拆舊沒做好,后面這些回填和找平工序都要進行彌補,一是可能會(huì )造成地面升高太多,其次會(huì )增加不必要的成本。
3、拆砸的時候要注意保護水電,尤其是入戶暖氣的主管道,這根管如果斷了(或預留的不夠長)在后續做地暖的時候是不能接的。
拆砸進行中▲
▼拆砸后清場
二、中央空調
中央空調花費:¥ 22360元
5.1在蘇寧實體店訂購的
品牌:美的規格:一拖五
拆砸之后、做水電改造之前就需要先安裝中央空調了,所以你要提前與空調賣家定好進場時間以免影響整體工期??照{進場時需要設計師一起過來定走管位置及風機的懸掛高度。
三、水電改造
花費:¥ 25000元
品牌:偉星(上水管)、聯塑(排水管)
華翌(電線管)、金貂(電線)、弱電線(PHILIPS)
1、水電報價前需要先和設計師定好全屋點位(包括:照明點位數量、開關數量和控制方式、插座位置和數量),這些點位影響到將來家里各個位置水電的實際使用體驗,所以一定要盡量的考慮周全,寧多勿少,定點位的時候盡量不要紙上談兵,帶著設計師在房子里走一圈,位置才更加準確。
2、水電改造也是半包施工預算中占比較高的部分,很多施工方在報價時往往會(huì )給你一個籠統的打包價,但這樣卻很難讓你衡量這個花費的高于低。所以要要求施工方在報價階段提供給你一個預算表,詳細列出各種水管、電線的品牌和用量,有了這個表,你就可以去建材市場走一圈來對比一下這個報價是否符合市場水平,如果他報高了,無論是砍價還是委托第三方來做的理由就很充分了~
3、施工方式:
① 橫平豎直:優點在于線路規整、線路位置好記,缺點就是管材用料更多
② 點對點:相對于橫平豎直來說,相對更加節省管材用料
4、施工細節:水電改造是隱蔽工程,無論是設計不合理還是施工質量出問題都會(huì )對后期使用上造成很大的麻煩。比如:水電不能同槽、強弱電不能同管,強弱電線管交叉處需要包錫紙(避免信號干擾);墻體避免開橫槽;槽內線管卡槽固定;冷熱水管間距≥150mm;施工完畢后的打壓驗收等等,建議大家多在好好住上做一做避坑功課~
四、地暖
花費:¥ 12200元
品牌:偉星(阻氧管+分水器)
水電改造全部完畢后,地暖就可以進場施工了,大部分的地暖施工如果你不做額外要求都只是地墊+盤管,但其實有一些細節是你可以去要求的,比如:1、伸縮縫:一般房間跨度達到5米以上是需要加的,可以一定程度的防止地面伸縮開裂,這個東西其實沒什么成本,在談價格的時候讓賣家包含進來。2、硅晶網:同樣是防止地面開裂的作用,但可能會(huì )增加點預算,其實也不貴,能加最好也加上,畢竟有這樣的標準工藝。
3、跨門洞的位置增加隔熱層:由于往往門洞位置的管線比較密,和其他位置相比可能會(huì )導致將來上面的地板伸縮率不同,因此如果你和我一樣是木地板通鋪,建議注意一下這個細節。
4、地暖回填:回填這一步雖然不是地面基礎的最后一步,但也盡量要要求師傅按照全屋水平來進行回填,避免各個房間出現比較明顯的高差,否則下一步在進行全屋地面找平時可能會(huì )增加不必要的成本。
五、瓦工1、防水貼磚前衛生間刷防水,淋浴間刷到1.8米的高度,其他位置一般刷到40cm的高度,想要全部刷高也OK,提前和工長溝通?,F在普遍都是使用柔性防水,一般會(huì )刷2遍,干透后做24小時閉水試驗,通知樓下鄰居檢查是否有漏水。
2、墻磚、地磚花費:9940元
我們家的瓷磚在做預算的時候就把它列為了可以壓縮預算的項目,所以采購的時候就沒有去追求大品牌,只要顏值能達到我們整體效果的要求、平整度OK就行了。在建材市場逛了兩次,選到了我們設計時預想的仿水磨石效果的瓷磚作為地磚,墻磚是白色的主色調。
所有貼磚的地方就只有入戶玄關、廚房和兩個衛生間,其他地面全部為木地板。貼地磚之前,你需要向木地板賣家問清楚地板的完成面高度,然后讓瓦工貼地磚時按照這個高度預留,這樣才能保證將來木地板和瓷磚是齊平的。同時這個階段也需要確定地磚和木地板之間的縫隙怎么處理,是用T形壓條還是L形嵌條,如果采用嵌條就需要在貼磚這個階段預埋。關于木地板收邊的方法這一點,以后說到木地板的時候再詳細聊。
3、全屋地面找平這一點也非常重要,因為強化復合木地板對地面的平整度要求非常高。首先在找平之前用水平儀在全屋統一標高彈線,抹灰的時候用靠尺統一平整度(這一點真的看瓦工師傅的技術水平了)。

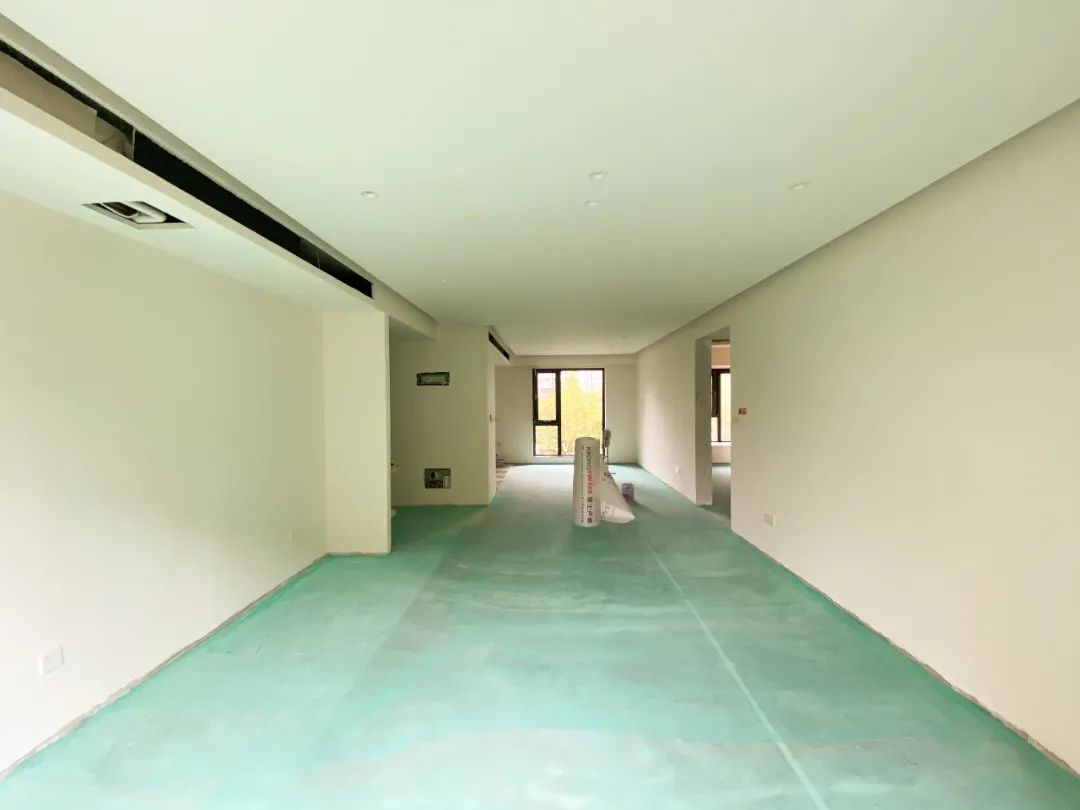

地面找平后沒拍照片,這個是鋪地板前剛刷完地固(地磚和地面找平完畢后最好鋪一些地面保護,地固可以鋪木地板之前再刷)
六、木工
木工主要負責吊頂和房間里隔斷和造型的部分,使用的材料包括歐松板、石膏板(廚衛用防水石膏板)、輕鋼龍骨這些,都屬于半包施工中包含的。這些材料都涉及到環保等級,簽訂半包合同的時候同時要求施工方給到使用的品牌,最好用進口歐標的板材,在環保方面比較有保障一些。
吊輕鋼龍骨
臥室頂面石膏板吊頂,四周留燈槽
廚衛吊頂用防水石膏板
石膏板接縫處貼繃帶、釘眼處點防銹漆、最后按照設計方案開燈孔
七、油工
開發商建的房子未必能做到墻面足夠的直和平,更何況是拆舊之后的房子,所以油工需要給全屋所有墻面找平、墻面頂面刮膩子以及刷乳膠漆,所有的墻面陰角、陽角都需要用水平儀做垂直處理。
墻面石膏找平
陽角預埋護角條
墻面掛網
刮膩子2-3遍
最后用洗墻燈照著打磨墻壁之后就可以刷墻面乳膠漆了(廚衛的位置需要刷防水乳膠漆)
客廳和餐廳的空調出風口做了延長,完成效果會(huì )比廠家常規做法那種短短的更好看,需要注意的就是木工做出風口的時候邊緣盡量整齊,這種側出側回的出風口中間會(huì )有這種擋板,刷乳膠漆的階段需要把這個擋板刷成黑色,等出風口蓋板安裝后效果會(huì )更好。
八、飄窗、窗臺板
花費:¥ 2100元
材料:深度碳化木油工完成后就可以做窗臺板了,這次我們把所有窗臺和飄窗都做成了木質臺面,相對于石材,木質臺面更有質感也更溫暖一些。但最重要的就是一定要滿足:①長期使用不變形不開裂 ②防潮防霉。過程中考慮了很多方案,大部分的實木都沒辦法保證長期不變形的問題,最終我們選擇用深度碳化木,屬于防腐木的一種,由于這種材料普遍用于戶外,防潮防霉還是能夠保證的,但缺點就是畢竟也是實木,如果水泡+日曬,還是有變形的風險,我們把它用在室內,這個風險也就降低了很多。
1、臺面基礎
因為我們要求在表面上不希望看到有釘眼,所以臺面基礎沒有打龍骨,但一定要保證臺面基礎足夠平整,所以在木工階段需要用板材找平。提醒大家一下,這里我們有一點失誤的地方,就是找平的材料用成了石膏板,其實最好是用歐松板,既保證平整度,又更加堅固不易變形。
2、木臺面做法

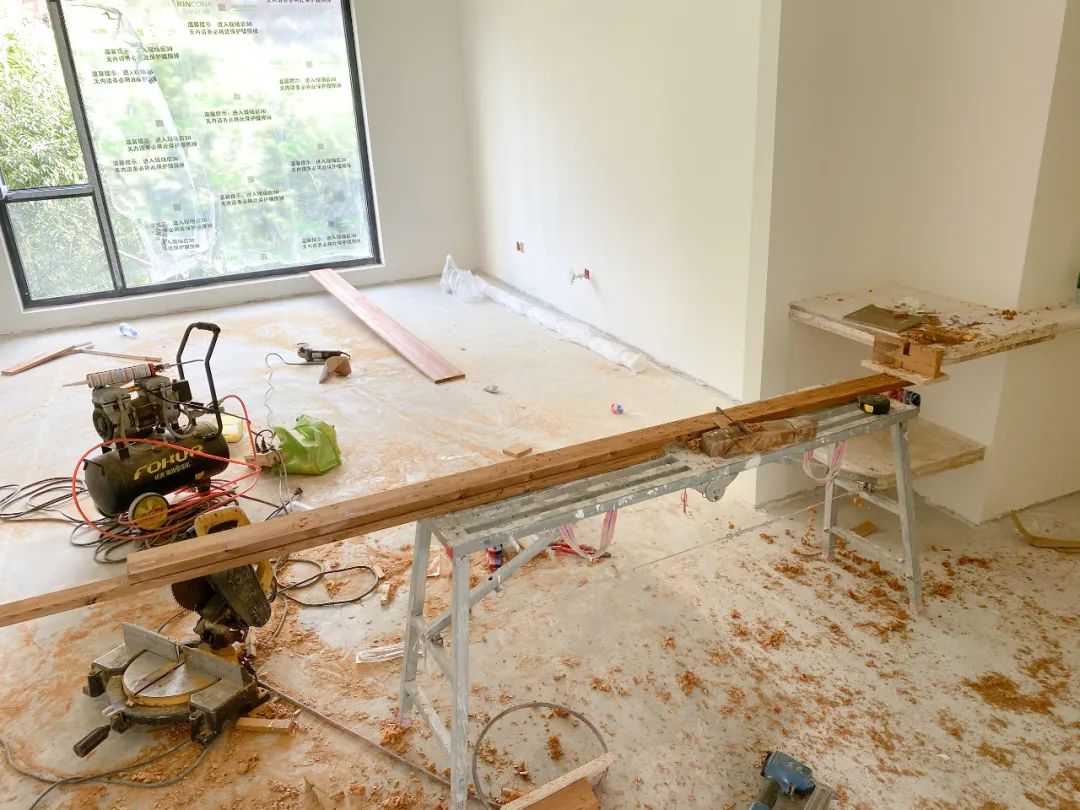

深度碳化木有很多規格,但只有薄厚之分,寬度都是一樣的,就是這種一條一條的木頭,并且每塊木頭出廠時邊緣都有倒角,這就導致了它們拼在一起后會(huì )有明顯的縫隙...為了讓最終效果看上去像是一整塊板,木工師傅需要把這個倒角刨平。
然后把所有刨好的板子按照飄窗的形狀拼起來,整體再打磨、上木蠟油。
安裝直接用免釘膠粘在臺面基礎上,邊緣縫隙打玻璃膠就可以了。剛上完木蠟油的時候顏色偏深,等干后質感會(huì )更好一些。后續等保潔完可以再上一遍木蠟油。
九、木地板
花費:¥ 25200元(含木地板+自購壓條)
選購木地板前,首先了解一下常見木地板分類:
① 實木木地板:嬌氣、需要養護、價格貴② 實木復合木地板:同上,價格便宜一點③ 強化復合木地板:耐用、不需要養護、價格適中
我們沒有太多精力去定期養護,況且家里養貓養狗,跑來跑去的還是要選擇更耐用的,所以強化復合最符合我們的需求。木地板是我們在預算上肯花錢的項目,畢竟強化復合含膠,最好選擇好一點的進口品牌,密度大、做工好、歐標環保等級也更有保障一些。
品牌:KRONOTEX(5.1品牌折扣時定的)型號:D3669
我們家除了衛生間和廚房外,其他位置全部通鋪木地板,能取消過門壓條的地方都取消了,通鋪更美觀一些。
木地板和瓷磚接縫處的收邊,我們還是使用的T形壓條而沒有使用L形嵌條,雖然嵌條目前很流行,但不可避免的會(huì )影響木板伸縮,將來一旦出現拔縫,修起來是非常麻煩的,好在我們T形壓條字形在網上選購到了和地板顏色非常一致的,最終效果還是不錯的。
十、坐便器
花費:¥ 10188元品牌:GEBELIT吉博力
選擇墻排水箱的壁掛馬桶是我們一開始就計劃好的,相比落地式馬桶,壁掛可以最大程度的消除衛生死角。
至此,工期基本完成了80%,施工隊伍撤場,后續就是所有的安裝工作了,如果你時間安排的足夠科學木地板過門條,燈具、開關插座面板、水龍頭、花灑、櫥柜、門、埡口、踢腳線這些在前面的過程中就應該提前訂好木地板過門條,這樣后面等待安裝的時間就會(huì )大大縮短。下面是一些安裝內容的定制時間,大家可以參考這個定制時間提前做好安排:
木門、埡口、踢腳線:約 20-30天淋浴房:約 30天木飾面:約 40天合金門、窗:約 40天這篇內容是「工程篇」,可能比較枯燥,但這些都是保證最終效果所必不可少的,尤其是一些隱蔽工程,才是裝修質量的內在核心。除此之外,后續還有門窗、照明、木飾面等等這些裝飾性的內容等安裝,另外我們的櫥柜、衣柜都選擇了宜家,無論環保還是內配功能都比較符合我們自己的需求。這些內容都留在后面和大家分享。
玉頭&左目「 舊宅裝修記 」
未完待續~
